11月5日11时35分,西藏开投岗巴光伏电站4MW/20MWh化学储能配建项目成功并网。这是自我区疫情以来藏中地区今冬明春保供项目首个投运的储能工程,也是自治区存量光伏增配储能电站中第二个实现并网发电的项目。

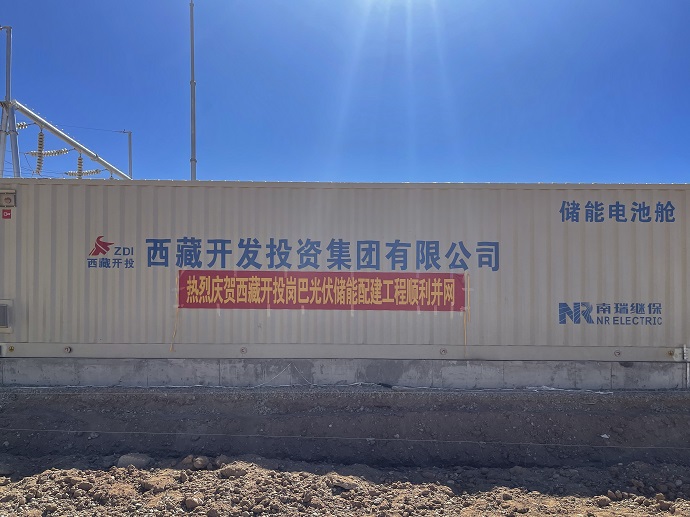

(储能电池舱 袁野摄)
据悉,西藏开投岗巴光伏电站储能配建项目是落实我区《今冬明春及“十四五”期间电力保供方案》的骨干电源点,对日喀则地区“今冬明春”电力保供具有重要意义。身处我区本轮疫情重灾区,岗巴光伏电站全体干部职工迎难而上,力保该项目在停工48天后成为岗巴县第一批复工复产项目。复工后,该项目全体干部职工发扬“啃硬骨头”精神,克服设备运输受限、备品备件采购困难、调试人员及大型机械进场困难等问题,经过41天的拼抢工期成功实现项目顺利投产。

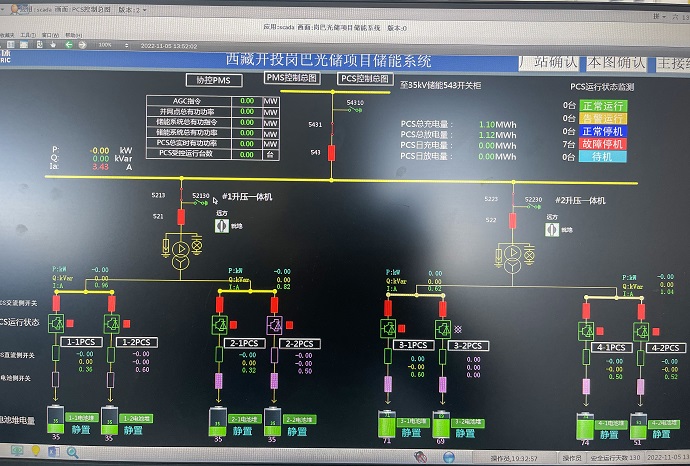

(储能主接线图 袁野摄)
作为我区首个电网控制储能电站负荷新模式的试点项目,该项目实现了AGC系统分别控制光伏、储能出力及同时控制光伏和储能出力三个重要功能,可有效提高电网安全稳定运行水平。投运后,岗巴光伏电站预计年平均发电量增加300万千瓦时,每年可节约标煤约369吨,减少二氧化碳排放约996吨,是我区着力建设国家清洁能源基地,打造新型电力系统示范区、清洁可再生能源利用示范区“一基地、两示范”战略的有力探索和创新实践。
